和达正阳北岸项目根据现场施工进度推测如不赶工将无法实现如期交付要求

网友 2023-04-17

#上马和达正阳北岸小区交房问题#

41位网友提问过相似问题

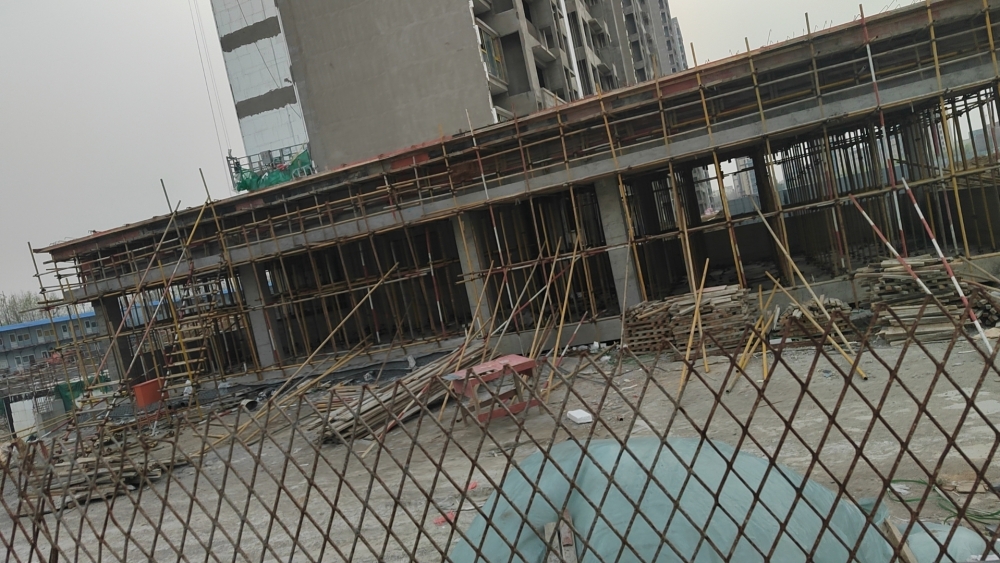

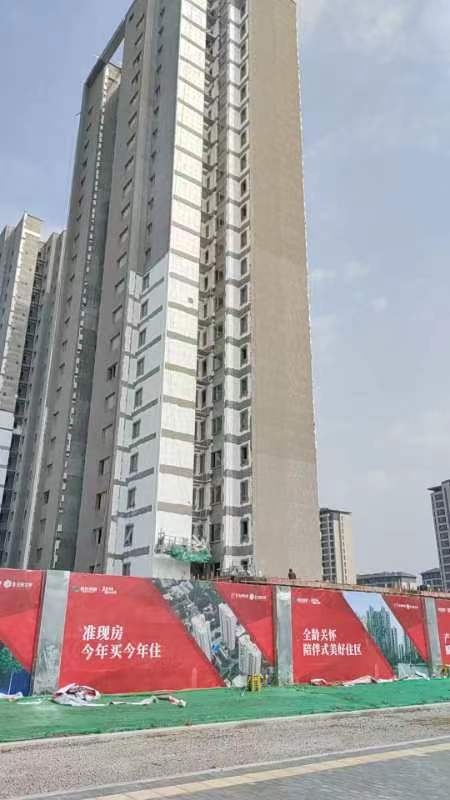

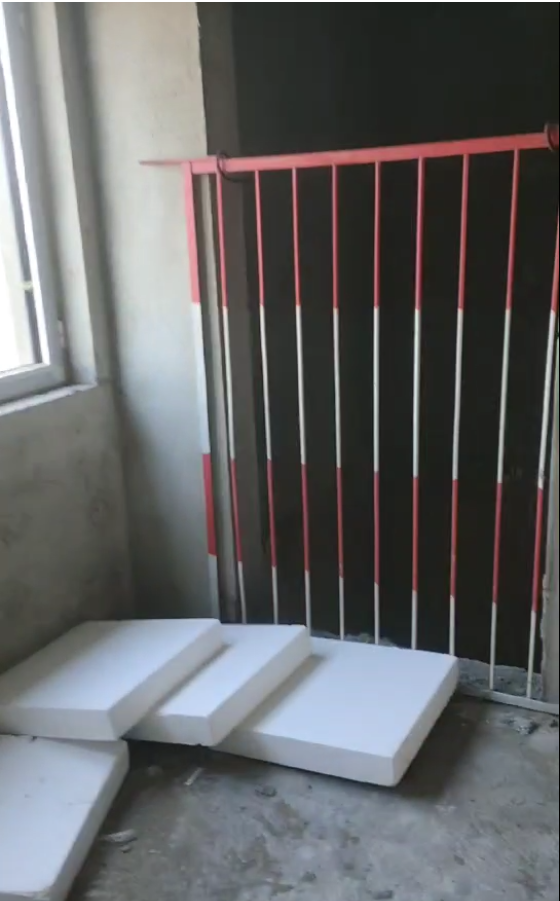

区长同志您好,截至2023年4月17日,和达正阳北岸项目现场外墙施工完成70%,窗户玻璃安装完成10%,室内装修仅完成部分楼座地暖铺设及一台电梯安装,其余方面:入户门、分集水器、穿线、插座、公共区地砖、墙面、室外管网、室外铺装均未进行施工,合同约定交房日期为今年5月31日,根据以往施工经验推测,以目前进度进行施工将无法满足交付要求。

业主多为刚需人群,目前都在租房自住,同时部分业主涉及到今年孩子就读,精神压力物质压力负担十分沉重,在房价不断下跌的背景下,望政府领导督促开发商落实按时交房要求,在安全施工同时保质保量完成项目建设。

殷连刚区委副书记、区长

城阳区人民政府

网友您好,感谢您对城阳区工作的关注和支持。关于和达上马北岸项目进度及交房问题,经城阳区住房和城市建设管理局落实,该项目位于上马街道龙翔路,由青岛和达博信置业有限公司开发建设,合同约定竣工交付时间为2023年5月30日。目前,该项目已完成主体工程,正在进行室内外各项配套工程施工。城阳区住房和城市建设管理局已约谈并督促开发企业在保证质量的前提下科学抢赶工期。开发单位表示会积极筹措资金,按照施工计划加快推进工程建设,争取在合同约定时间竣工交付。如果延期交房将依据合同承担违约赔偿责任。

2023-04-18 15:29
